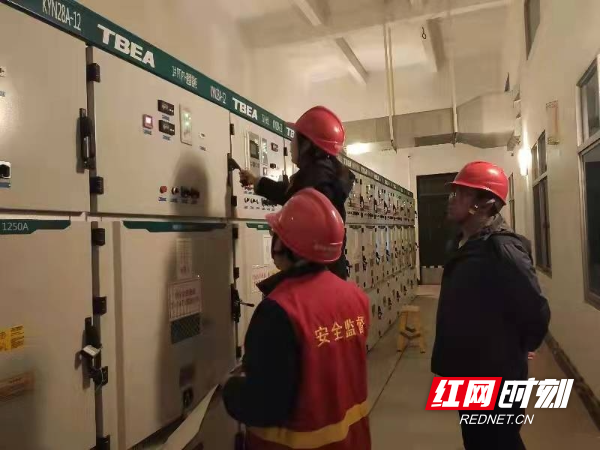

红网时刻12月16日讯(通讯员 谭丽芳)“10千伏湖江线已合上并带负荷,请检查现场设备运行情况。”12月13日,随着茶陵县35千伏湖口变电站预制舱内设备冲击受电结束,国网株洲供电公司5座35千伏变电站首批融资租赁改造项目全部圆满完成,区域供电可靠性得到进一步提升,为株洲地区春节保电又添一强有力的保障。
湖口变电站位于株洲市茶陵县湖口镇,始建于2001年,主要承担湖口、江口两乡镇供电任务,该变电站占地面积较小,设备老旧,户外柱上断路器运行环境差,断路器锈蚀严重,二次回路极易受潮,存在漏气及机构箱渗水等现象,隐患较多,随着供区经济不断发展,用电负荷快速增长,急需对变电站进行改造,以提升供电可靠性和供电能力,服务当地人民群众。
早在今年2月,湖南省电力公司即召开了“向配网开战”及两年提升行动动员会,提出了35千伏变电站提质改造的整体思路,决定通过融资租赁EPC总包模式在全省范围内每年改造100座35千伏变电站。国网株洲供电公司按照轻重缓急开展了摸排,依据变电站占地面积小、设备老旧、接线方式不灵活、隐患缺陷较多、用电负荷增长较快等特性选择了炎陵县小江、茶陵县湖口、禄口区王十万、醴陵嘉树、鳌塘等县区5座35千伏变电站纳入首批融资租赁项目进行提质改造,投资约2600余万元。
为缩短建设周期,尽早投入运行服务,“35千伏HGIS设备+10千伏预制舱”的配置模式顺应而生,户外柱上设备户内化,利用现场快速拼接工艺,采用模块化组合设备预制舱,将35千伏户外AIS设备改造为HGIS设备,将10千伏室外柱上设备改造为中置式开关柜,布置在预制舱内,新科技、金属焊接结构、工厂化生产和预制式电缆大大减少了现场施工的工作量,改善了传统电气系统布局,贯彻了节能、节材、节水、节地方针,模块化组合、工业化生产、集约化施工,使变电站改造含量高、环境污染少,建筑结构不仅轻型化,建设精细化,且大大缩短了施工周期。变电站10千伏预制舱内PT柜采用智慧柜,35k千伏HGIS 组合电器重要数据具备远传功能、视频监控系统、在线监测系统、智能防误系统一应俱全,整个变电站焕然一新。
“这个变电站这么快就搞完了,设备看上去很先进,跟别的变电站设备完全不同。春节保电我现在又有一个点安心啦。”负责片区供电服务的湖口供电所所长走进变电站,看到别样的新设备,满脸笑容的赞叹。
融资租赁新模式下,株洲供电公司5个站提质改造期间,各县区公司作为业主管理单位,成立了业主项目部,派专人每天跟综管控施工项目,并且该公司相关负责人、纪检监督人员采取“四不两直”方式多次赴融资租赁项目施工现场督查,严格把控安全与质量关,确保变电站改造顺利竣工。
来源:时刻新闻
作者:谭丽芳
编辑:曹缇
